项目进度管理
项目进度管理是为了保证项目按时完成,对项目所需的各个过程进行管理,包括规划进度定义活动、排列活动顺序、估算活动持续时间、制订项目进度计划和控制进度。小型项目中,定义活动、排列活动顺序、估算活动持续时间及制定进度模型形成进度计划等过程的联系非常密切,可以视为一个过程,可以由一个人在较短时间内完成。(项目进度管理是为了确保项目准时完成)
管理基础
项目进度计划的定义和总要求
项目进度计划提供了项目的详尽计划,说明项目如何以及何时交付项目范围中定义的 品、服务和成果,是一种用于沟通和管理干系人期望的工具,为绩效报告提供依据。 项目管理团队编制进度计划的一般步骤为 首先选择进度计划方法,例如关键路径法:然后将项目特定数据,如活动、计划日期、持续时间、资源、依赖关系和制约因素 输入进度计划编制工具,创建项目进度模型;最后根据进度模型形成项目进度计划。(1.选择进度计划方法 2.获取项目特定数据 3.创建项目进度模型 4.形成项目进度计划) 应在整个项目期间保持项目进度计划的灵活性,并根据知识、风险理解程度和增值活动 情况的改变对其进行调整。(项目进度计划在项目期间内不断调整)
管理新实践
具有未完成项的迭代型进度计划:适应型生命周期的滚动式规划进度计划的方法,它允许在整个开发生命周期期间进行变更。这种方法将需求记录在用户故事中,然后在建造之前按优先级排序并优化用户故事,最后在规定的时间内开发产品功能。这一方法通常用于向客户交付增量价值,或多个团队并行开发大量的、内部关联的、较小的功能。(未完成项迭代进度,滚动式规划+用户故事,交付增量价值或并行开发大量,内部关联的,较小的功能。) 按需进行的进度计划:不依赖于预先定义好的进度计划,而是在资源可用时立即从未完成项和工作序列中提取工作任务,该方法适用于具有如下特征的项目:①在运营或持续环境中以增量方式研发产品的项目;②工作任务的规模或范围相对类似的项目; ③可以按照规模或范围对任务进行组合的项目。(按需进行的进度计划,不依赖制定好的进度计划,在资源可用时立即开展对应工作,有能力干活就干,适用于增量研发,工作任务或规范相似的项目,以及按照规范或范围对任务进行组合的项目)
用户故事
以不同角色的身份, 描述了用户、系统或软件购买者有价值的功能。 '作为<用户角色>,我需要<某项功能>以便获得<一些好处>'

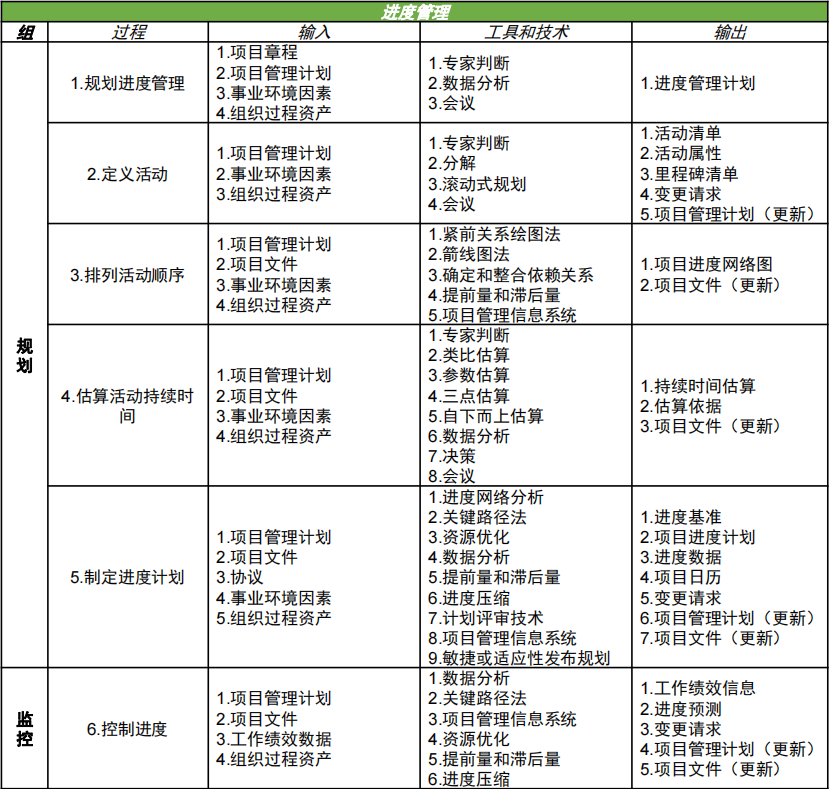

项目进度管理过程
过程概述
裁剪考虑因素

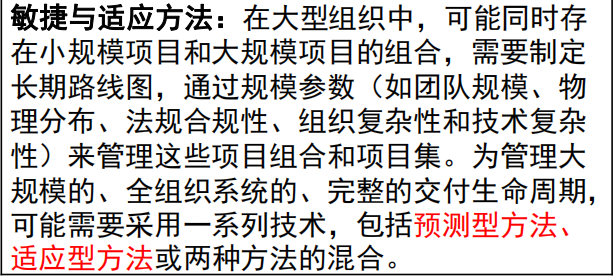

敏捷与适应方法
规划进度管理

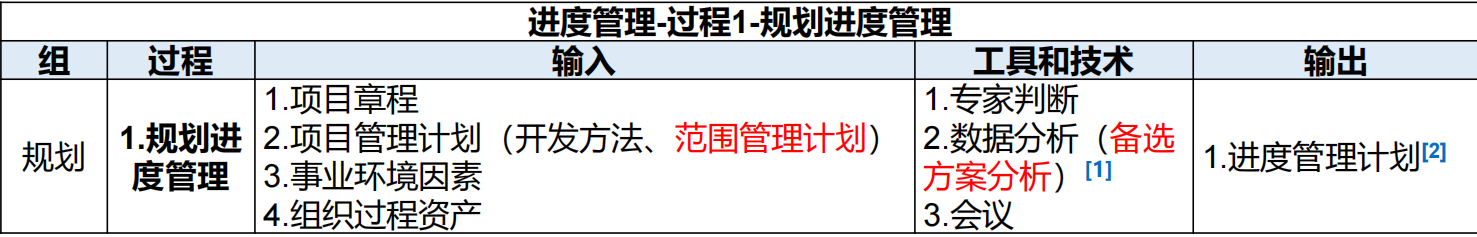

输入
1.项目章程 2.项目管理计划(开发方法、范围管理计划) 3.事业环境因素 4.组织过程资产
工具与技术
1.专家判断 2.数据分析(备选方案分析) 3.会议
输出
1.进度管理计划(记住) 进度管理计划是项目管理计划的组成部分,为编制、监督和控制项目进度建立准则和明确活动要求。 根据项目需要,进度管理计划可以是正式或非正式的,非常详细或高度概括的。(进度管理计划可以是正式或非正式的,概括或详细的) 进度管理计划的内容一般包括:①项目进度模型;②进度计划的发布和迭代长度③准确度;④计量单位;⑤工作分解结构(WBS);⑥项目进度模型维护;⑦控制临界值;⑧绩效测量规则EVM;⑨报告格式

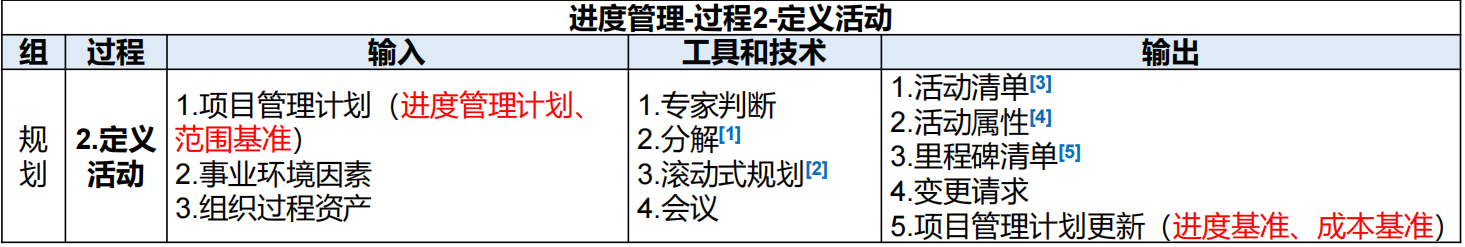

定义活动
输入
1.项目管理计划(进度管理计划、范围基准) 2.事业环境因素 3.组织过程资产
工具与技术
1.专家判断

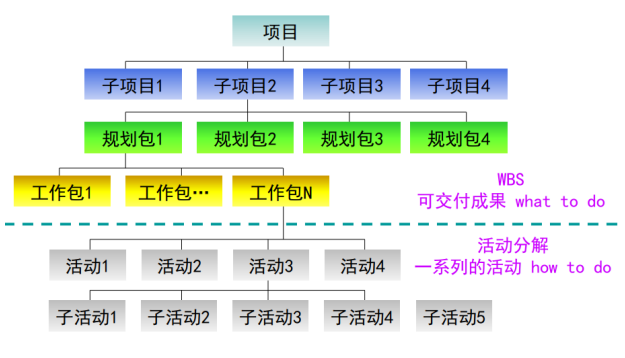

2.分解 把项目范围和项目可交付成果逐步划分为更小、更便于管理的组成部分的技术。WBS中的每个工作包都需分解成活动,以便通过这些活动来完成相应的可交付成果。让团队成员参与分解过程,有助于得到更好、更准确的结果。(工作包分解成活动)
3.滚动式规划 滚动式规划是一种迭代式的规划技术,即详细规划近期要完成的工作,同时在较高层级上粗略规划远期工作。它是一种渐进明细的规划方式,适用于工作包、规划包。(近期详细,远期粗略,渐进明细的方法) 在早期的战略规划阶段,信息尚不够明确,工作包只能分解到已知的详细水平;而后,随着了解到更多的信息,近期即将实施的工作包就可以分解到具体的活动。(随着认知不断发展,近期计划越来越详尽规范)
4.会议
输出
1.活动清单 定期更新,描述活动标识和工作范围。
2.活动属性 定期更新,详细描述活动内容属性。
3.里程碑清单(必须要记住) 里程碑是项目中的重要时点或事件,里程碑清单列出了项目所有的里程碑,并指明每 个里程碑是强制性的(如合同要求的)还是选择性的(如根据历史信息确定的)。 ==> 里程碑是重要的时间或时间 里程碑的持续时间为零,因为它们代表的只是一个重要时间点或事件。 ==> 里程碑的持续时间为0
4.变更请求 5.项目管理计划更新(进度基准、成本基准)

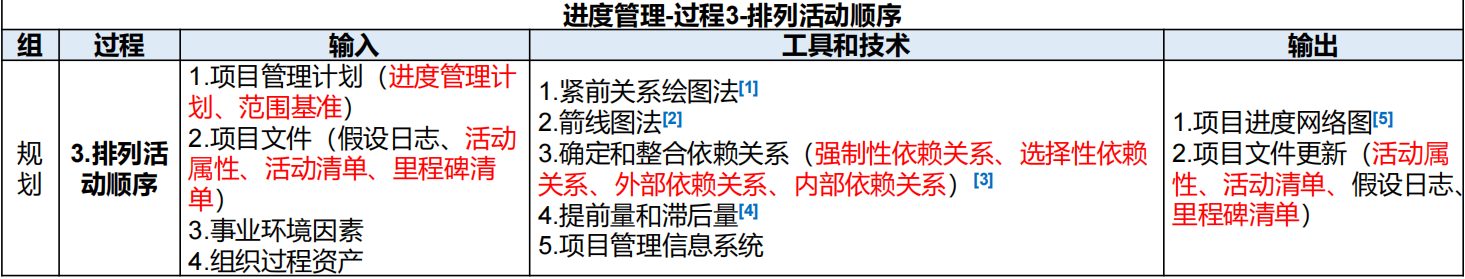

排列活动顺序

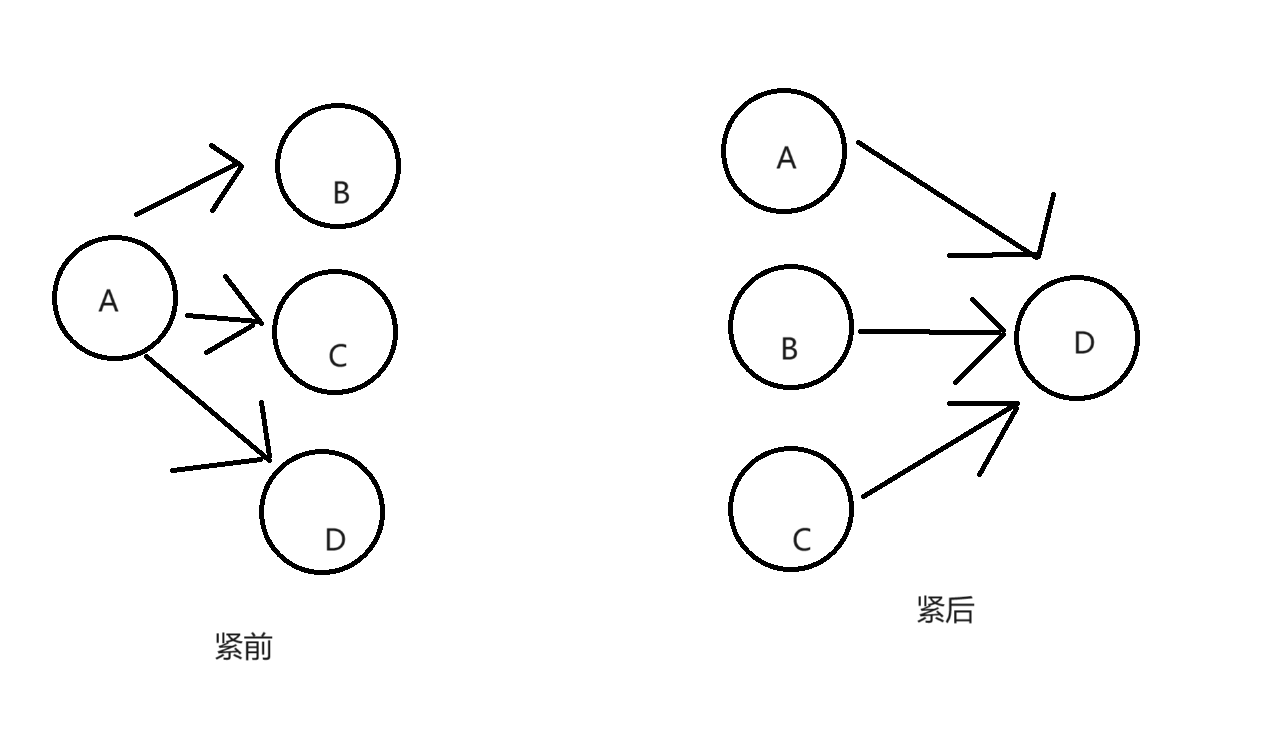

排列活动顺序:除了首尾两项,每项活动都至少有一项紧前活动和一项紧后活动,并且逻辑关系适当。通过设计逻辑关系可以支持创建一个切实的项目进度计划,可能有必要在活动之间使用提前量或滞后量,使项目进度计划更为切实可行;
输入
1.项目管理计划(进度管理计划、范围基准) 2.项目文件(假设日志、活动属性、活动清单、里程碑清单) 3.事业环境因素 4.组织过程资产
工具与技术

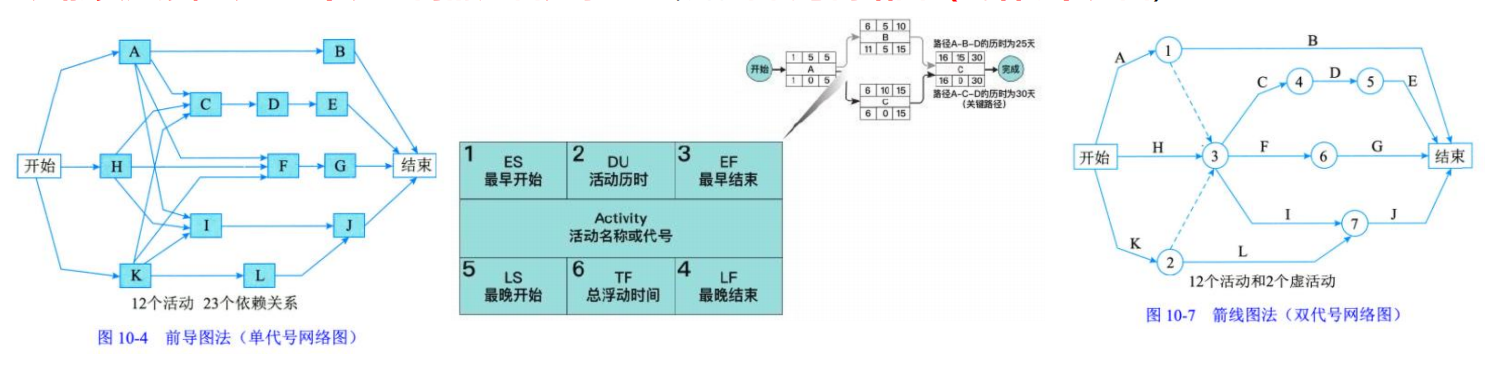

1.紧前关系绘图法(重要记住) 紧前关系绘图法(Precedence Diagramming Method,PDM,又称前导图法,也称作单代号网络图(或活动节点图))

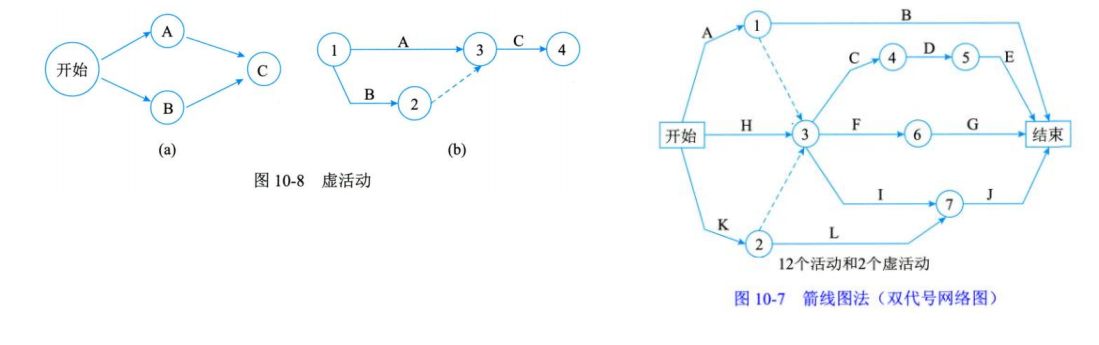

2.箭线图法 箭线图法(Arrow Diagramming Method, ADM),又称矢线图法或双代号网络图法(Activity-On-Arrow,AOA),是计划评审法在质量管理中的具体运用,使质量管理的计划安排具有时间进度内容的一种方法。它有利于从全局出发、统筹安排、抓住关键线路,集中力量,按时和提前完成计划。

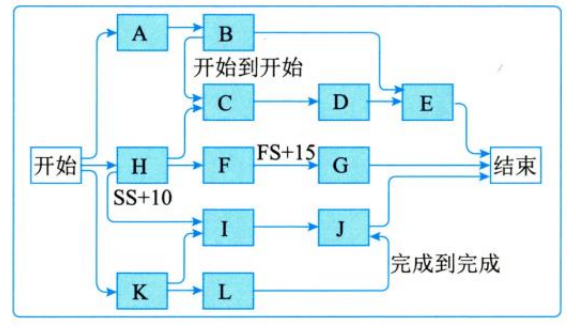

在箭线图法中,有如下三个基本原则: ①网络图中每一活动和每一事件都必须有唯一的一个代号,即网络图中不会有相同的代号;(活动和事件带好唯一) ②任两项活动的紧前事件和紧后事件代号至少有一个不相同,节点代号沿箭线方向越来越大;(紧前紧后大号不同,节点代号越进行越大) ③流入(流出)同一节点的活动,均有共同的紧后活动(或紧前活动)。
为了绘图的方便,在箭线图中又人为引入了一种额外的、特殊的活动,叫作虚活动,在网络图中由一个虚箭线表示。虚活动不消耗时间,也不消耗资源,只是为了弥补箭线图在表达活动依赖关系方面的不足。(虚活动辅助表达依赖关系不足,不消耗时间和资源)

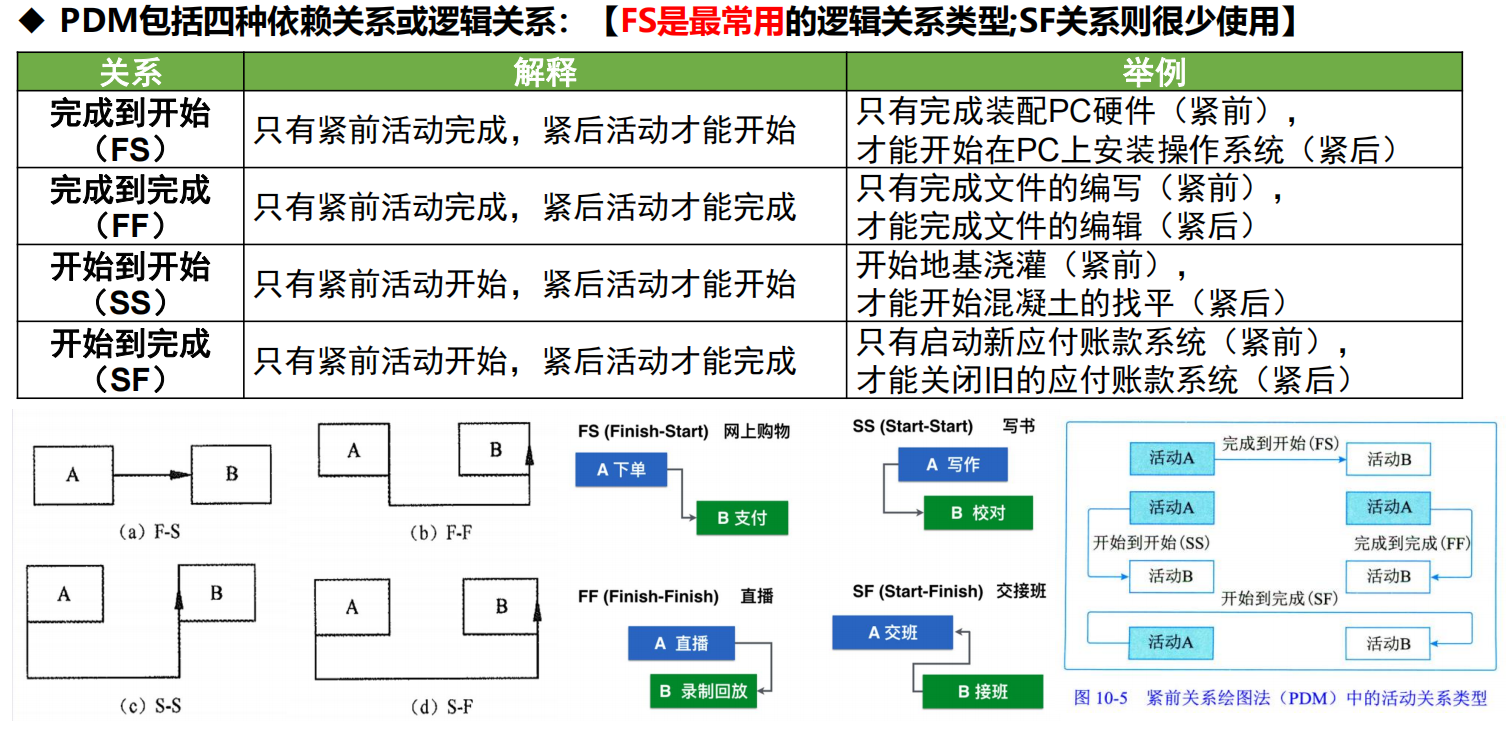

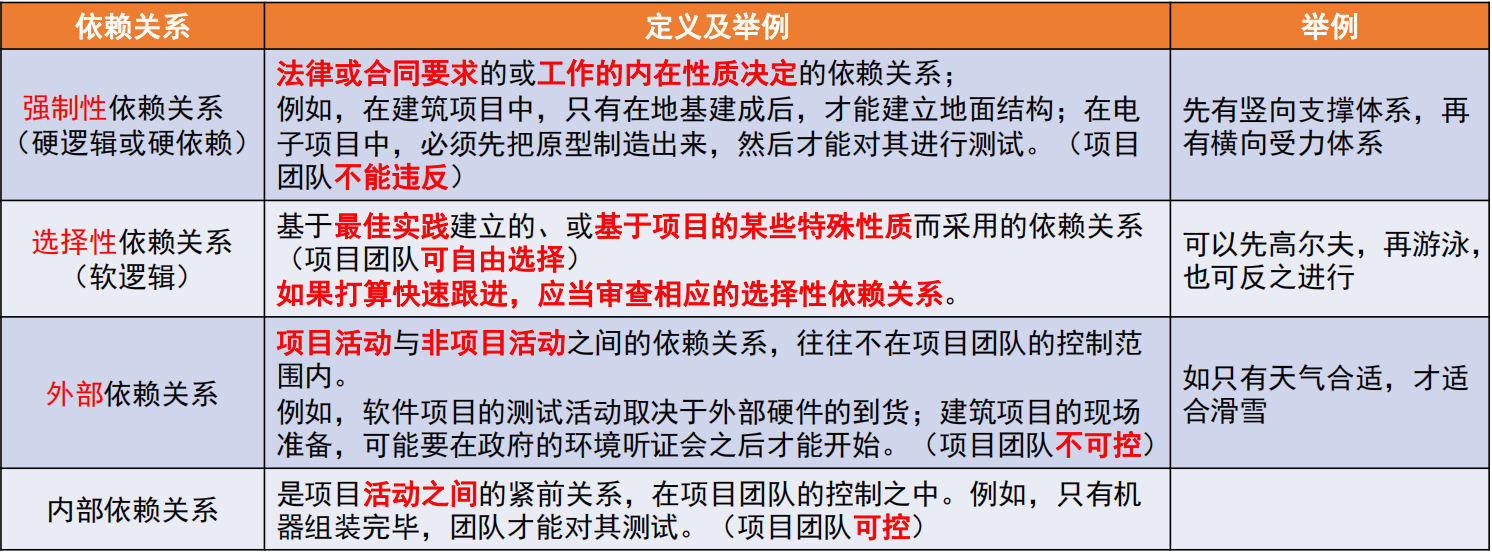

3.确定和整合依赖关系(强制性依赖关系、选择性依赖关系、外部依赖关系、内部依赖关系) 强制性依赖关系:法律或合同要求强制做和不做的。 选择性依赖关系:项目实践的最佳选择。 外部依赖关系:项目与非项目关系的练习。 外部依赖关系:项目活动间的关系。
4.提前量和滞后量(记住) 提前量是相对于紧前活动,紧后活动可提前的时间量,提前量一般用负值表示。(提前量为负数) 滞后量是相对于紧前活动,紧后活动需要推迟的时间量,滞后量一般用正值表示。(滞后量为正数)
5.项目管理信息系统 排列活动顺序过程中使用的项目管理信息系统是项目管理信息系统软件,这些软件有助于规划、组织和调整活动顺序,插入逻辑关系、提前和滞后值,以及区分不同类型的依赖关系。(Progress)
输出
1.项目进度网络图[5] 是表示项目进度活动之间的逻辑关系(也叫依赖关系)的图形。
2.项目文件更新(活动属性、活动清单、假设日志、里程碑清单)

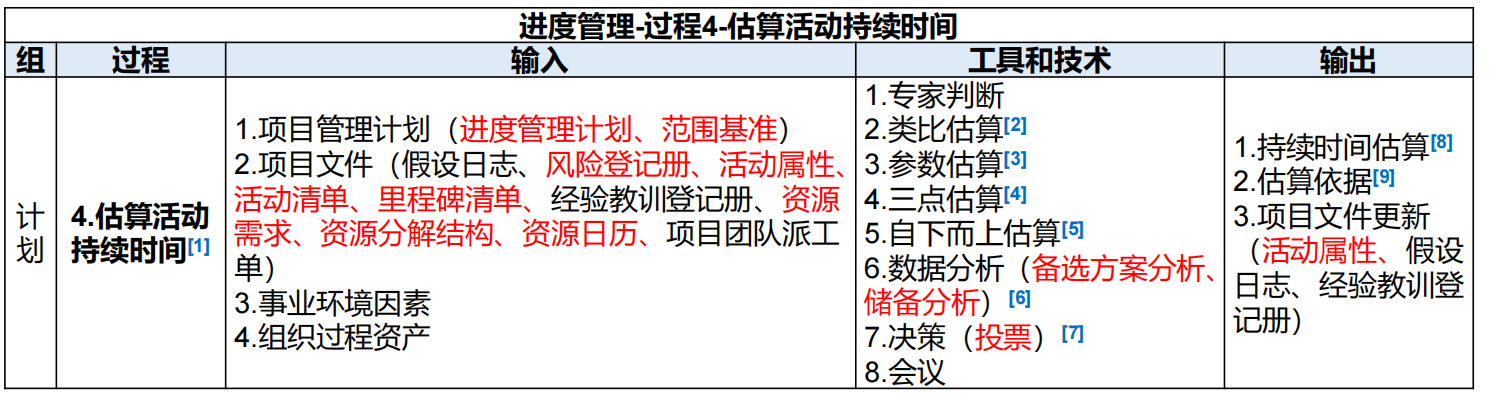

估算活动持续时间
在估算活动持续时间过程中,应该首先估算完成活动所需的工作量和计划投入该活动的资源数量,然后结合项目日历和资源日历,据此估算出完成活动所需的工作时段(即活动持续时间》。对应该由项目团队中最熟悉具体活动的个人或小组提供持续时间估算所需的各种输入,对持续时间的估算也应该根据输入数据的数量和质量进行渐进明细。(估算活动根据输入的数量和质量循序渐进,由熟悉具体活动的个人和小组) 在许多情况下,预计可用的资源数量以及这些资源尤其是人力资源的技能熟练程度可能会决定活动的持续时间,更改分配到活动的主导性资源通常会影响持续时间,但这不是简单的“直线”或线性关系。有时候,因为工作的特性(即受到持续时间的约束、相关人力投入或资源数量),无论资源分配如何,都需要花预定的时间才能完成工作。(估算活动一定要花特定时间完成,不论资源分配如何,或者人力投入如何) 估算持续时间时需要考虑的其他因素包括: 1.收益递减规律:在保持其他因素不变的情况下,增加一个用于确定单位产出所需投入的因素(如资源)会最终达到一个临界点,在该点之后的产出或输出会随着增加这个因素而递减(边际效益和收益递减) 2.资源数量:增加资源数量,比如两倍投入资源但完成工作的时间不一定能缩短一半,因为投入资源可能会增加额外的风险,比如如果增加太多活动资源,可能会因知识传递、学习曲线、额外合作等其他相关因素而造成持续时间增加。(投入多倍资源不一定能缩短对应倍数的时间) 3.技术进步:在确定持续时间估算时,技术进步因素可能发挥重要作用。例如,通过采购最新技术,制造工厂可以提高产量,而这可能会影响持续时间和资源需求。(技术进步带来效率提升,减少需要时间) 4.员工激励: 拖延症:人们只有在最后一刻,即快到期限时才会全力以赴(事情留到最后做) 帕金森定律:只要还有时间,工作就会不断扩展,直到用完所有的时间(有多余时间就开展额外工作) 解决方法:关键链法

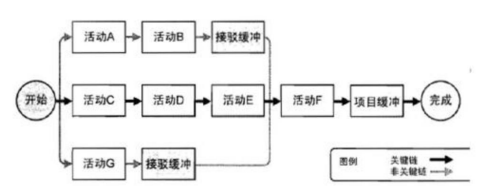

关键链法:所有活动都是最早时间,最快速度去做,砍掉每个活动的安全时间,集中到路径末端,变成项目缓冲。
输入
1.项目管理计划(进度管理计划、范围基准) 2.项目文件(假设日志、风险登记册、活动属性、活动清单、里程碑清单、经验教训登记册、资源需求、资源分解结构、资源日历、项目团队派工单) 3.事业环境因素 4.组织过程资产
工具与技术
1.专家判断
2.类比估算(记住) 类比估算是一种使用相似活动或项目的历史数据来估算当前活动或项目的持续时间或成本的技术。以过去类似项目的参数值(如持续时间、预算、规模、重量和复杂性等)为基础,来估算当前和未来项目的同类参数或指标。(找参考事物来类比) 是一种粗略的估算方法,在项目详细信息不足时,经常使用类比估算来估算项目持续时间。(粗略方法) 类比估算通常成本较低、耗时较少,但准确性也较低。(成本低,耗时少,准确性低) 类比估以针对整个项目或项目中的某个部分进行,也可以与其他估算方法联合使用。(项目全局或部分使用,可单独使用或结合其他方法使用)
3.参数估算(记住) 参数估算是一种基于历史数据和项目参数,使用某种算法来计算成本或持续时间的估算技术。它是指利用历史数据之间的统计关系和其他变量(如建筑施工中的平方英尺),来估算诸如成本、预算和持续时间等活动参数。把需要实施的工作量乘以完成单位工作量所需的工时,即可计算出持续时间。(根据参数信息来估算) 参数估算的准确性取决于参数模型的成熟度和基础数据的可靠性。(参数估算的准确性依赖模型成熟度和数据可靠性) 参数估算可以针对整个项目或项目中的某个部分,并可以与其他估算方法联合使用。(参数估算可以在项目整体或部分中使用,可以单独使用,也可以结合其他方法使用)

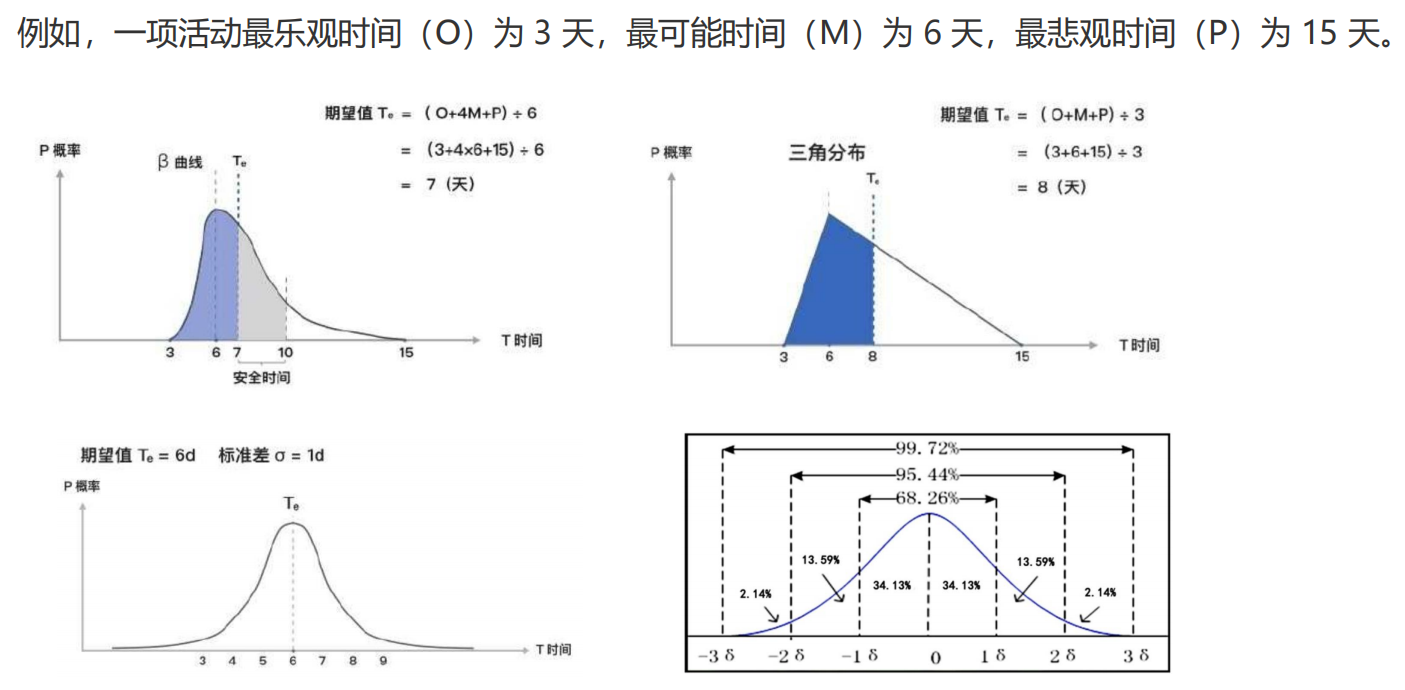

4.三点估算(记住) 当历史数据不充分时,通过考虑估算中的不确定性和风险,可以提高活动持续时间估算的准确性。使用三点估算有助于界定活动持续时间的近似区间。(通过考虑估算中的不确定性和风险,来提高持续时间估计的准确性) 乐观时间(To)、最可能时间(TM)、悲观时间(Tp)。 如果三个估算值服从三角分布,则:TE=(To+TM+Tp)/ 3 (三角分布:期望值(平均值)(Te)=(最悲观 P + 最乐观 O + 最可能 M)/ 3) 如果三个估算值服从 β 分布,则:TE=(To+4TM+Tp)/ 6 (贝塔分布:期望值(平均值)(Te)=(最悲观 P + 最乐观 O + 最可能 M✖️4)/ 6)
5.自下而上估算 自下而上估算:是一种估算项目持续时间或成本的方法,通过从下到上逐层汇总WBS组成部分的估算而得到项目估算。(拆分部分后,从底部汇总,计算顶部总量的时间)

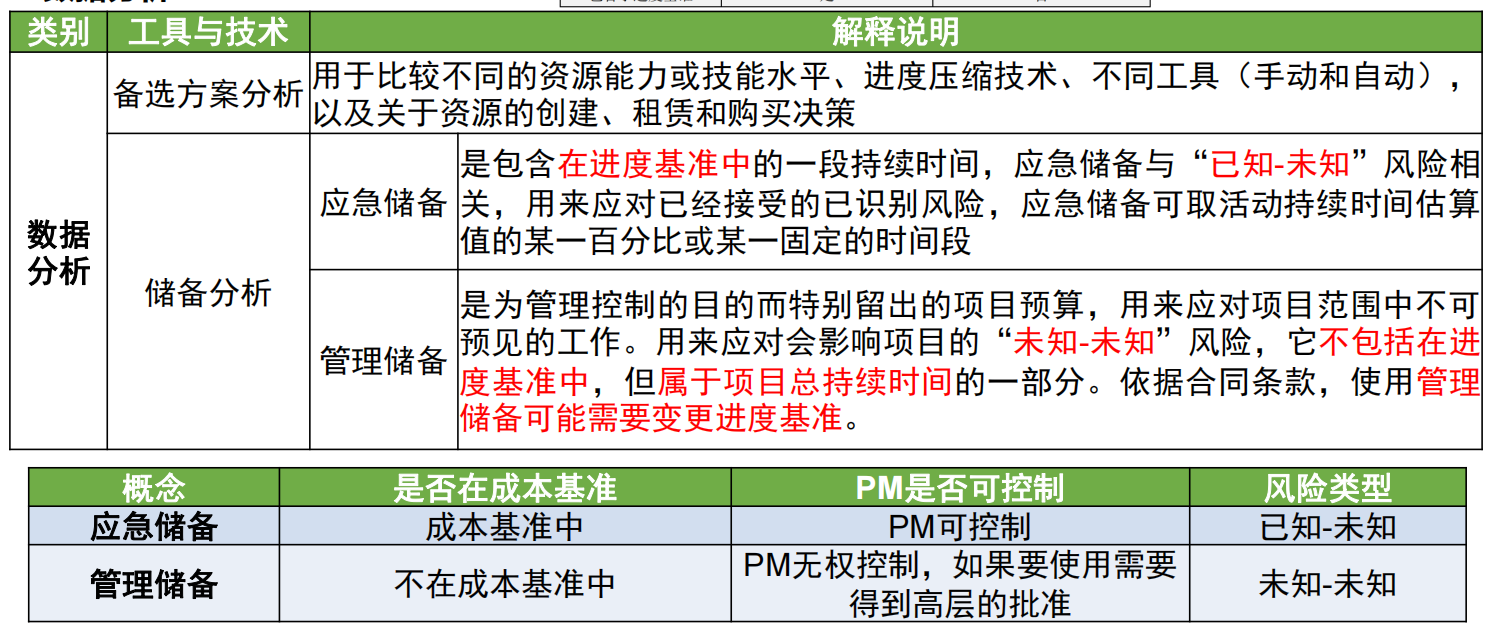

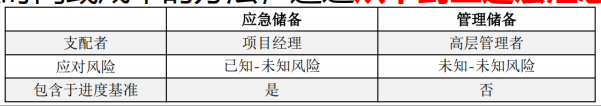

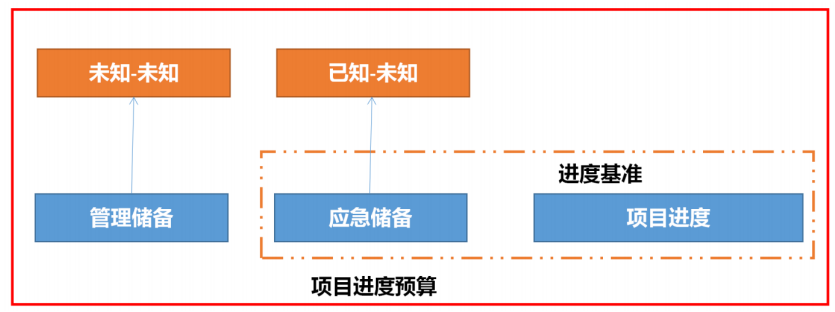

6.数据分析(备选方案分析、储备分析) 备选方案分析:用于比较不同的资源能力或技能水平、进度压缩技术、不同工具(手动和自动)以及关于资源的创建、租赁和购买决策,也就是计划A,计划B,计划C 储备分析-应急储备: 应对已知-未知风险,在进度基准,成本基准中,由项目经理负责 储备分析-管理储备: 应对未知-未知风险,不在进度基准,成本基准中,但在项目预算中,由公司高层负责(干系人,发起人)
7.决策(投票) 投票。举手表决是从投票方法衍生出来的一种形式,经常用于敏捷项目中。
8.会议 相关人员开会。
输出
1.持续时间估算 是对完成某项活动、阶段或项目所需的工作时段数的定量评估,其中并不包括任何滞 后量,但可指出一定的变动区间。例如:2周±2天,表明活动至少需要8天,最多不超过12天(假定每周工作5天) ==> 只考虑特定事项,步骤的持续时间周期
2.估算依据 持续时间估算所需的支持信息的数量和种类,因应用领域不同而不同。不论其详细程度如何,支持性文件都应该清晰、完整地说明持续时间估算是如何得出的。(不同领域灵活详细说明持续时间由来)
3.项目文件更新(活动属性、假设日志、经验教训登记册)

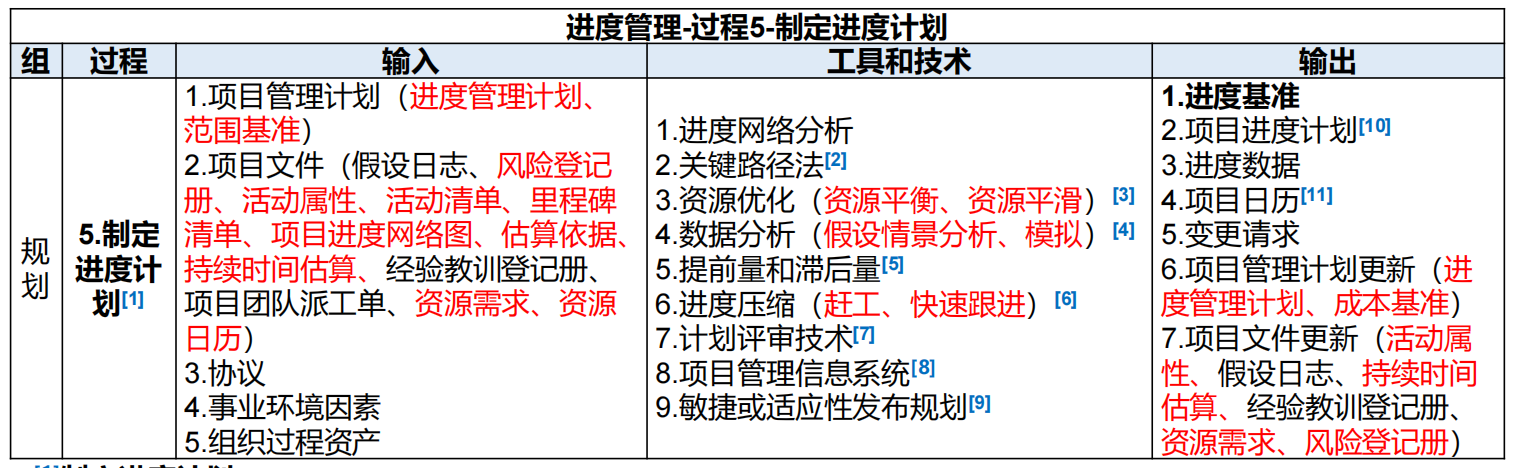

制定进度计划
制订可行的项目进度计划是一个反复进行的过程。编制进度计划时,需要审查和修正持续时间估算、资源估算和进度储备,以制订项目进度计划,并在经批准后作为基准用于跟踪项目进度。(1.制定进度计划是个反复过程 2.批准后的进度计划作为基准使用) 制订进度计划的关键步骤: (1)定义项目里程碑,识别活动并排列活动顺序,估算持续时间,并确定活动的开始和完成日期。(按里程碑排活) (2)由分配至各个活动的项目人员审查其被分配的活动。(各个活动负责人参茶0) (3)项目人员确认开始和完成日期与资源日历和其他项目或任务没有冲突,从而确认计划日期的有效性。(项目活动人员自我检查,确保进度计划不冲突) (4)分析进度计划,确定是否存在逻辑关系冲突,以及在批准进度计划并将其作为基准之前是否需要资源平衡,并同步修订和维护项目进度模型,确保进度计划在整个项目期间一直切实可行。(对进度计划进行分析排查)
输入
1.项目管理计划(进度管理计划、范围基准) 2.项目文件(假设日志、风险登记册、活动属性、活动清单、里程碑清单、项目进度网络图、估算依据、持续时间估算、经验教训登记册、项目团队派工单、资源需求、资源 日历) 3.协议 4.事业环境因素 5.组织过程资产
工具与技术
1.进度网络分析 2.关键路径法(记住) 用于在进度模型中估算项目的最短工期,确定逻辑网络路径的进度灵活性。

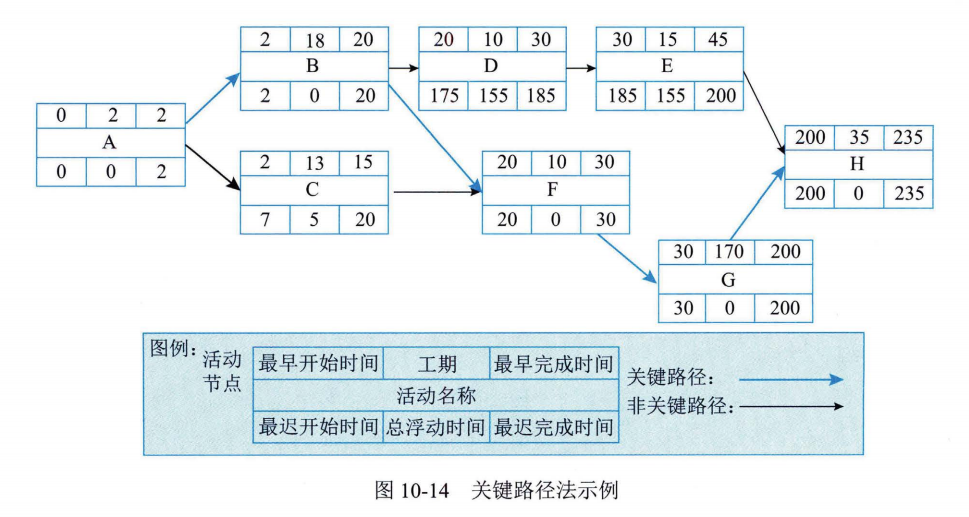

关键路径法有两个规则: 规则1:某项活动的最早开始时间必须相同或晚于直接指向这项活动的最早结束时间中的最晚时间。(后一项活动的开始时间至少为前一项活动的最早结束时间) 规则2:某项活动的最迟结束时间必须相同或早于该活动直接指向的所有活动最迟开始时的最早时间。(前一项活动最迟结束时间后才能开展项目活动的最迟开始时间) ==> 1.前一项活动的最早完成时间决定后一项活动最早开始时间(前项活动最早完成时间要比后项最早开始时间晚) 2.前一项活动的最晚完成时间要比后一项活动的最晚开始时间早(前项最晚结束时间,要比后项最晚开始时间晚)
从起点到终点持续时间最长的路径就是关键路径,关键路径可能有多条。(我理解持续工期多表示资源投入多,也就越重要,所以才是关键路径)
总浮动时间:在任一网络路径上,进度活动可以从最早开始日期推迟或拖延的时间,而不至于延误项目完成日期或违反进度制约因素。总浮动时间=本活动的最迟完成时间减去本活动的最早完成时间,或本活动的最迟开始时间减去本活动的最早开始时间。(总浮动时间 = 最晚开始时间 - 最早开始时间 = 最晚结束时间 - 最早结束时间,其实浮动时间就是指开始结束变动的区间)
自由浮动时间:就是指在不延误任何紧后活动的最早开始日期或不违反进度制约因素的前提下,某进度活动可以推迟的时间量,其计算方法为:紧后活动最早开始时间的最小值减去本活动的最早完成时间。(自由浮动时间 = 后一个项目最早开始时间 - 前一个项目最早完成时间 = 一直最先完成活动的步骤间隔时间)

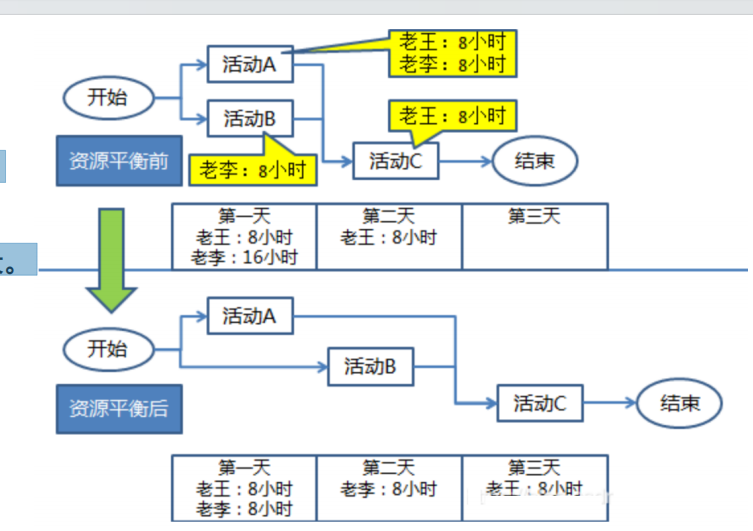

3.资源优化(资源平滑,资源平衡,完全掌握,优先做平滑,再做平衡) 资源平衡: 是为了在资源需求与资源供给之间取得平衡,根据资源制约因素对开始日期和完成日期进行调整的一种技术。如果共享资源或关键资源只在特定时间可用而且数量有限,如一个资源在同一时段内被分配至两个或多个活动,就需要进行资源平衡。也可以为保持资源使用量处于均衡水平而进行资源平衡。资源平衡往往导致关键路径改变。可以用浮动时间平衡资源。 资源不足或分配不合理时使用。资源平衡是把非关键路径上的资源转移到关键路径, 由于延后了非关键路径,使得关键路径发生了变化,产生新的关键路径,导致工期延长。 关键点:会影响关键路径,工期延长

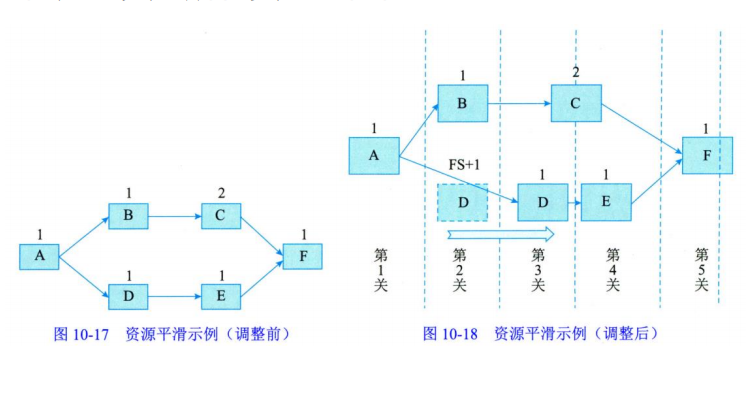

资源平滑: 对进度模型中的活动进行调整,从而使项目资源需求不超过预定的资源限制的一种技术。相对于资源平衡而言,资源平滑不会改变项目的关键路径,完工日期也不会延迟。也就是说,活动只在其自由和总浮动时间内延迟,但资源平滑技术可能无法实现所有资源的优化。 一种特殊的资源平衡。活动只在时差内调整,所以不会产生新的关键路径, 不会延长工期。但是资源平滑无法实现所有资源的优化。 关键点:资源平滑是特殊的资源平衡,不会影响关键路径和工期,但是无法实现所有资源优化。(资源平滑是更优秀的资源平衡,但是无法全局使用)
4.数据分析(掌握) 假设情景分析:是对各种情景进行评估,预测它们对项目目标的影响(积极或消极的)。对“如果情景X出现,情况会怎样?”这样的问题进行分析,即基于已有的进度计划,考虑各种各样的情景。可以根据假设情景分析的结果,评估项目进度计划在不同条件下的可行性,以及为应对意外情况的影响而编制进度储备和应对计划。(假设未来情况想对策计划) 模拟:是把单个项目风险和不确定性的其他来源模型化的方法,以评估它们对项目目标的潜在影响。最常见的模拟技术是蒙特卡罗分析(随机抽样检测),它利用风险和其他不确定资源计算整个项目可能的进度结果。使用概率分布和不确定性的其他表现形式,来计算出多种可能的工作包持续时间。
5.提前量和滞后量 提前量用于在条件许可情况下提早开始紧后活动; 滞后量在某些限制条件下,在紧前和紧后活动之间增加一段不需要工作或资源的自然时间;
6.进度压缩(赶工,快速更近,掌握) 进度压缩技术是指在不缩减项目范围的前提下,缩短或加快进度工期,以满足进度制约因素、强制日期或其他进度目标。进度压缩技术包括: 赶工:是通过增加资源,以最小的成本代价来压缩进度工期的一种技术。赶工的例子包括:批准加班、增加额外资源或支付加急费用来加快关键路径上的活动。赶工只适用于那些通过增加资源就能缩短持续时间的且位于关键路径上的活动。但赶工并非总是切实可行的,因它可能导致风险和/或成本的增加。(增加关键路径资源投入,缩短持续时间,但是会增加风险和成本增加)。 快速跟进:将正常情况下按顺序进行的活动或阶段改为至少是部分并行开展。例如,在大楼的建筑图纸尚未全部完成前就开始建地基。快速跟进可能造成返工和风险增加,所以它只适用于能够通过并行活动来缩短关键路径上的项目工期的情况。若进度加快而使用提前量,通常会增加相关活动之间的协调工作,并增加质量风险。还有可能增加项目成本。(快速跟进指后续步骤再前一步骤还未完成开始,通过并行活动缩短关键路径,但是会增加项目协调成本,增加质量风险和项目成本)。

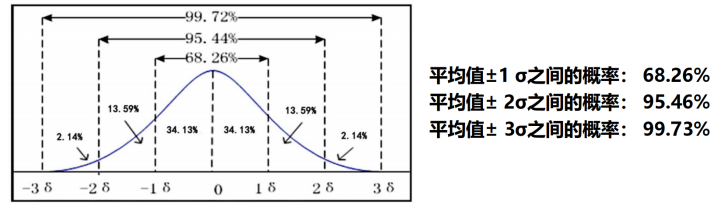

7.计划评审技术(Program Evaluation and Review Technique,PERT,掌握) 计划评审技术(PERT),又称为三点估算技术,其理论基础是假设项目持续时间以及整个项目完成时间是随机的,且服从某种概率分布。可以估计整个项目在某个时间内完成的概率。 ◆ 乐观时间(To);最可能时间(TM) ;悲观时间(Tp) ◆ 如果三个估算值服从 β分布,则:TE=(To+4TM+Tp)/6
8.项目管理信息系统 进度计划软件,自动生成开始和完成日期,从而可加快进度计划的编制过程。(Progress, Progress On)
9.敏捷或适应性发布规划 敏捷或适应型发布规划基于项目路线图和产品发展愿景,提供了高度概括的发布进度时间轴(通常是3~6个月)。同时还确定了发布的迭代或冲刺次数,使产品负责人和团队能够决定需要开发的内容,并基于业务目标、依赖关系和障碍因素确定达到产品放行所需的时间。对客户而言,产品功能就是价值,因此该时间轴定义了每次迭代结束时交付的功能,提供了更易于理解的项目进度计划,而这些就是客户真正需要的信息. 关键点:敏捷开发3-6个月,确定发布或冲刺次数,产品的功能是价值(偏向实用)。
输出
1.进度基准

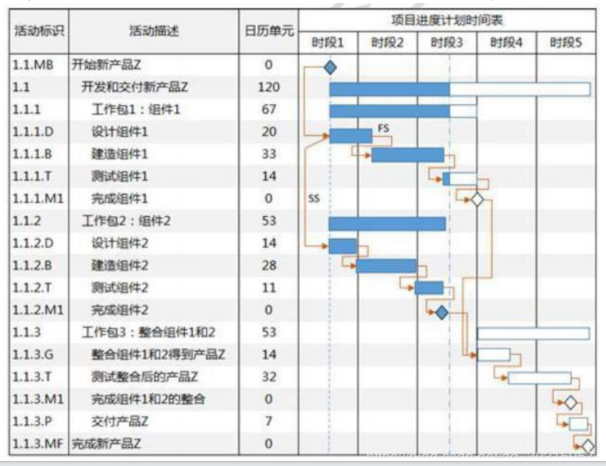

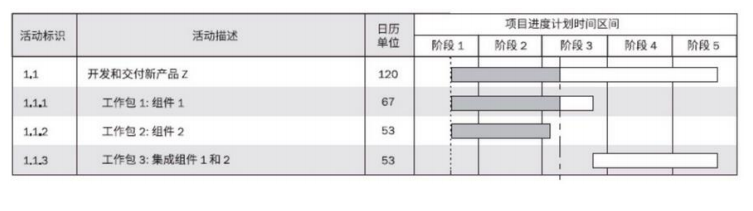

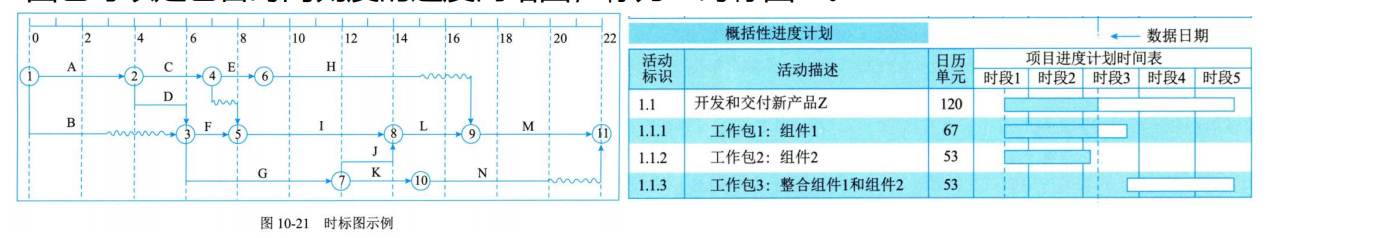

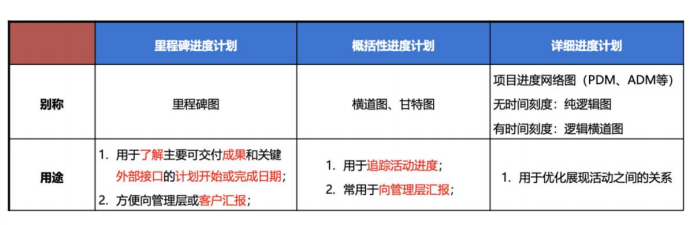

2.项目进度计划 项目进度计划是进度模型的输出,为各个相互关联的活动标注了计划日期、持续时间、里程碑和所需资源等。项目进度计划可以是概括的或详细的。 可以采用的图形方式包括: 里程碑图:与横道图类似,但仅标示出主要可交付成果和关键外部接口的计划开始或完成日期。
横道图:也称“甘特图”,是展示进度信息的一种图表方式。纵向列示活动,横向列示日期,用横条表示活动自开始日期至完成日期的持续时间。横道图相对易读,常用。
逻辑甘特图:也叫时标逻辑图。标明活动的开始日期和结束日期,有逻辑关系,是有逻辑关系的甘特图。
项目进度网络图:通常用活动节点法绘制,没有时间刻度,纯粹显示活动及其相互关系。项目进度网络图也可以是包含时间刻度的进度网络图,称为“时标图”。
3.进度数据
4.项目日历 规定可以开展进度活动的可用工作日和工作班次,它把可用于开展进度活动的时间段(按天或更小的时间单位)与不可用的时间段区分开来。(课表,工作计划表)
5.变更请求 6.项目管理计划更新(进度管理计划、成本基准) 7.项目文件更新(活动属性、假设日志、持续时间估算、经验教训登记册、资源需求、风险登记册)

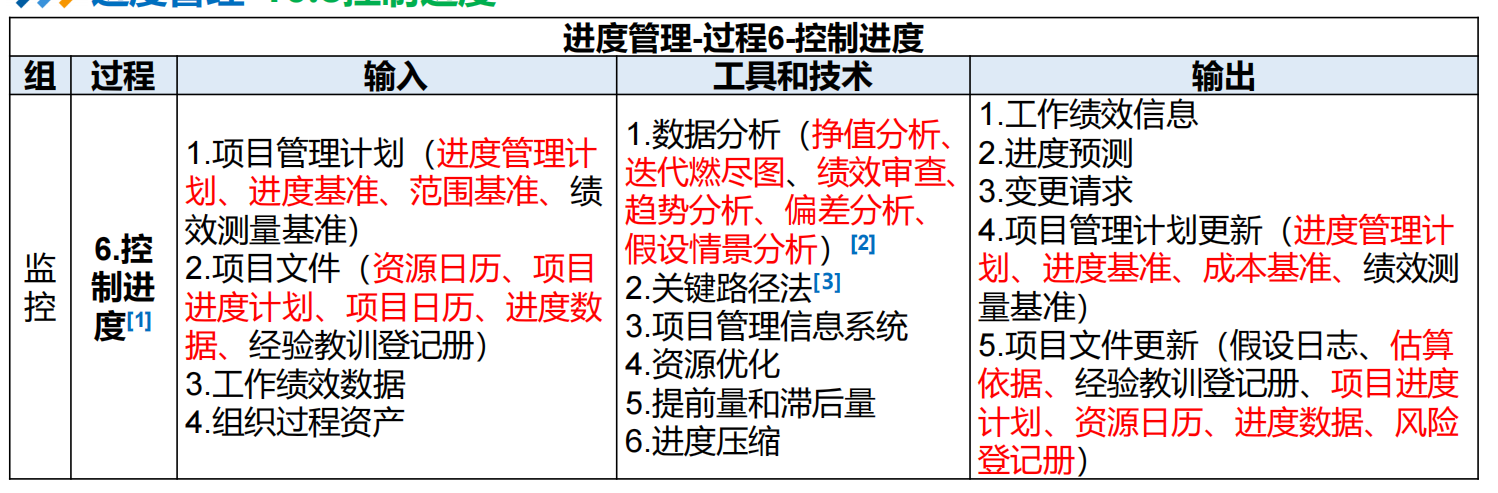

控制进度
控制进度(掌握) 控制进度作为实施整体变更控制过程的一部分,关注内容包括: ①判断项目进度的当前状态; ②对引起进度变更的因素施加影响; ③重新考虑必要的进度储备; ④判断项目进度是否已经发生变更; ⑤在变更实际发生时对其进行管理。 将工作外包时,定期向承包商和供应商了解里程碑的状态更新是确保工作按商定进度进行的一种途径,有助于确保进度受控。同时,应执行进度状态评审和巡检,确保承包商报告准确且完整。
输入
1.项目管理计划(进度管理计划、进度基准、范围基准、绩效测量基准) 2.项目文件(资源日历、项目进度计划、项目日历、进度数据、经验教训登记册) 3.工作绩效数据 4.组织过程资产
工具与技术

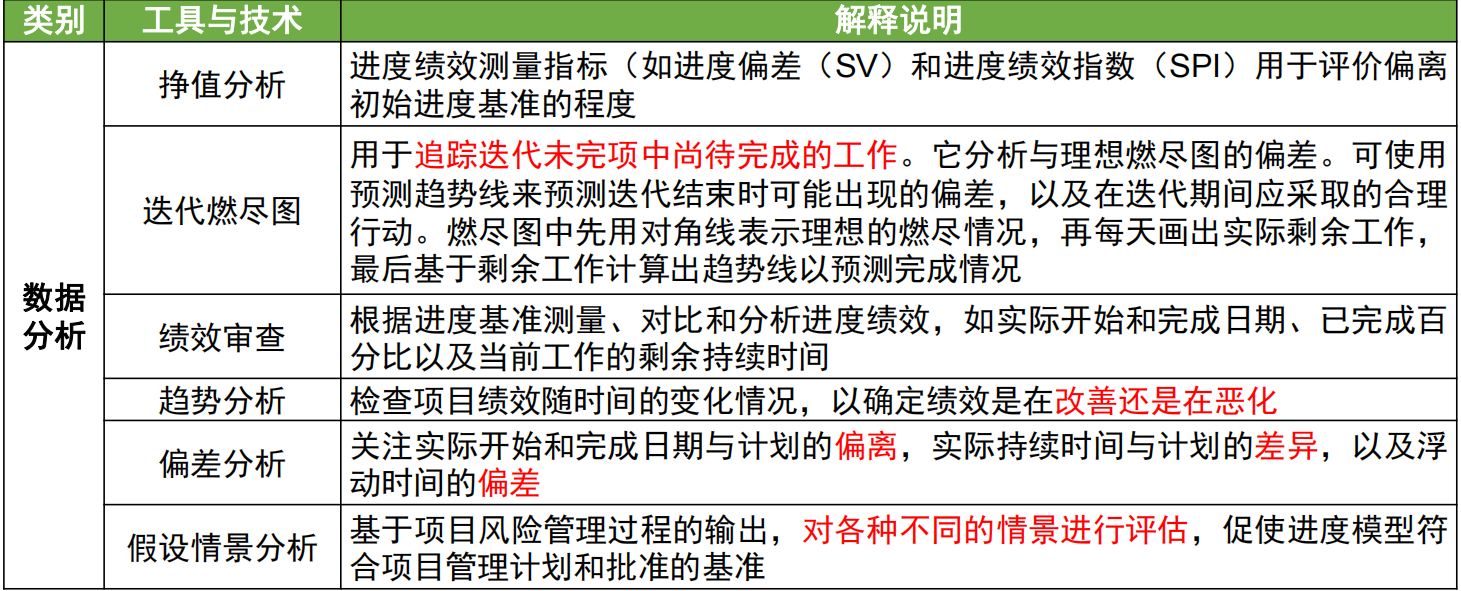

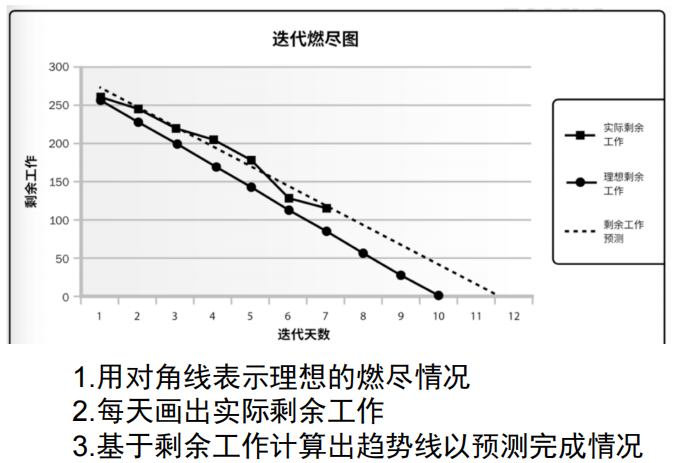

1.迭代燃尽图数据分析(挣值分析、绩效审查、趋势分析、偏差分析、假设情景分析) 挣值分析:进行绩效指标评估,用于判断绩效偏离基准的程度。 迭代燃尽图:追踪未完成工作,观察变化趋势,从趋势判断完成情况。 绩效审查:用基准衡量绩效,比如开始完成时间,已完成百分比,当前工作剩余持续时间。 趋势分析:查看绩效变化,分析绩效在改良还是恶化。 偏差分析:关注开始完成时间,持续时间,浮动时间,在计划和实施之间的差异。 假设情景分析:假设不同场景并修正绩效以此应对。
2.关键路径法 检查关键路径的进展情况有助于确定项目进度状态。关键路径上的偏差将对项目的结束 日期产生直接影响。评估次关键路径上的活动的进展情况,有助于识别进度风险。(检查控制关键路径实施,确保项目主体)
3.项目管理信息系统 4.资源优化 5.提前量和滞后量 6.进度压缩
输出
1.工作绩效信息 2.进度预测 3.变更请求 4.项目管理计划更新(进度管理计划、进度基准、成本基准、绩效测量基准) 5.项目文件更新(假设日志、估算依据、经验教训登记册、项目进度计划、资源日历、进度数据、风险登记册)
相关练习
【例1-23上】关于活动排序的描述,不正确的是(D)。 A.在单代号网络图中,每项活动有唯一的活动号,每项活动都标明了活动的持续时间 B.双代号网络图中流入同一节点的活动,均有共同点紧后活动 C.双代号网络图中,任两项活动的紧前事件和紧后事件代号至少有一个不相同 D.滞后量是紧后活动相对于紧前活动需要推迟的时间量,一般用负值表示(提前量负值,滞后量正值)
【例2-23上】在控制进度过程的数据分析技术中,(C)可以通过检查项目绩效随时间的变化情况,确定绩效是在改善还是恶化。 A.储备分析(应对风险) B.蒙特卡洛分析(随机性分布测试) C.趋势分析 D.假设情景分析(假设场景应对修改基准)
【例3】(A)提供详尽的计划,说明项目如何以及何时交付项目范围中定义的产品、服务和成果,是一种用于沟通和管理干系人期望的工具,为绩效报告提供了依据。 A.项目进度计划(控制进度不同部分协调) B.进度管理计划(控制进度过程) C.项目章程 D.项目管理计划
【例4】关于进度管理计划的理解,不正确的是(B)。 A.进度管理计划是项目管理计划的组成部分 B.进度管理计划既可以非常详细,也可以高度概括,但必须是正式的(正式非正式都可以) C.进度管理计划为编制、监督和控制项目进度建立准则和明确活动 D.进度管理计划会规定用于制定项目进度模型的进度规划方法论和工具
【例5】在早期的战略规划阶段,信息尚不够明确,工作包只能分解到已知的详细水平,而后,随着了解到更多的信息,近期即将实施的工作包就可以分解到具体的活动,该方法是(C)。 A.专家判断(专家咨询提建议) B.分解(工作包分解成活动) C.滚动式规划 D.标杆管理法(找同类标杆比较)
【例6】关于活动属性的理解,不正确的是(B)。 A.活动属性是指每项活动所具有的多重属性,用来扩充对活动的描述 B.活动属性不会随时间而演进(活动属性会随着项目的进行而变化) C.活动属性可用于识别开展工作的地点、编制开展活动的项目日历,以及相关的活动类型 D.在项目初始阶段,活动属性包括唯一活动标识、WBS标识和活动名称
【例7】只有在验证请求者身份合法后,服务器才开始向客户端传输数据,这是(A)关系。 A.FS B.FF C.SS D.SF
【例8】活动B可在活动A完成前5天开始,则关系表示为(D)。 A.SS+5 B.SS-5 C.FS+5 D. FS-5
【例9】监控系统项目中,甲方要求采用防护等级为IP67的摄像头,这属于(A)。 A.强制性依赖关系 B.选择性依赖关系 C.外部依赖关系 D.内部依赖关系
【例10】相对于其他估算技术,(A)通常成本较低、耗时较少,但准确性也较低。 A.类比估算 B.参数估算 C.三点估算 D.自下而上估算
【例11】快速跟进是一种进度压缩技术,(D)属于快速跟进技术。 A.加班 B.增加项目组成员 C.加快关键路径上的活动 D.将正常情况下按顺序进行的活动或阶段改为至少是部分并行开展
刷题纯享版
【例1-23上】关于活动排序的描述,不正确的是()。 A.在单代号网络图中,每项活动有唯一的活动号,每项活动都标明了活动的持续时间 B.双代号网络图中流入同一节点的活动,均有共同点紧后活动 C.双代号网络图中,任两项活动的紧前事件和紧后事件代号至少有一个不相同 D.滞后量是紧后活动相对于紧前活动需要推迟的时间量,一般用负值表示
【例2-23上】在控制进度过程的数据分析技术中,()可以通过检查项目绩效随时间的变化情况,确定绩效是在改善还是恶化。 A.储备分析 B.蒙特卡洛分析 C.趋势分析 D.假设情景分析
【例3】()提供详尽的计划,说明项目如何以及何时交付项目范围中定义的产品、服务和成果,是一种 用于沟通和管理干系人期望的工具,为绩效报告提供了依据。 A.项目进度计划 B.进度管理计划 C.项目章程 D.项目管理计划
【例4】关于进度管理计划的理解,不正确的是()。 A.进度管理计划是项目管理计划的组成部分 B.进度管理计划既可以非常详细,也可以高度概括,但必须是正式的 C.进度管理计划为编制、监督和控制项目进度建立准则和明确活动 D.进度管理计划会规定用于制定项目进度模型的进度规划方法论和工具
【例5】在早期的战略规划阶段,信息尚不够明确,工作包只能分解到已知的详细水平,而后,随着了解到更多的信息,近期即将实施的工作包就可以分解到具体的活动,该方法是()。 A.专家判断 B.分解 C.滚动式规划 D.标杆管理法
【例6】关于活动属性的理解,不正确的是()。 A.活动属性是指每项活动所具有的多重属性,用来扩充对活动的描述 B.活动属性不会随时间而演进 C.活动属性可用于识别开展工作的地点、编制开展活动的项目日历,以及相关的活动类型 D.在项目初始阶段,活动属性包括唯一活动标识、WBS标识和活动名称
【例7】只有在验证请求者身份合法后,服务器才开始向客户端传输数据,这是()关系。 A.FS B.FF C.SS D.SF
【例8】活动B可在活动A完成前5天开始,则关系表示为()。 A.SS+5 B.SS-5 C.FS+5 D. FS-5
【例9】监控系统项目中,甲方要求采用防护等级为IP67的摄像头,这属于()。 A.强制性依赖关系 B.选择性依赖关系 C.外部依赖关系 D.内部依赖关系
【例10】相对于其他估算技术,()通常成本较低、耗时较少,但准确性也较低。 A.类比估算 B.参数估算 C.三点估算 D.自下而上估算
【例11】快速跟进是一种进度压缩技术,()属于快速跟进技术。 A.加班 B.增加项目组成员 C.加快关键路径上的活动 D.将正常情况下按顺序进行的活动或阶段改为至少是部分并行开展
